مقدار فاکتور نهایی:
- اختلاف پایه: اگر سقف شما ۲۰۰ متر مربع بوده و از قرار هر مترایزوگام با نصب معادل ۱۰۰۰۰ تومان با فروشنده توافق کرده اید ، مبلغ پرداختی نهایی شما دو میلیون تومان نخواهد بود . زیرا در قیمت ایزوگام متری ، منظور مصرف هر مترمربع مصالح ایزوگام است نه هر متر مربع سقف شما .

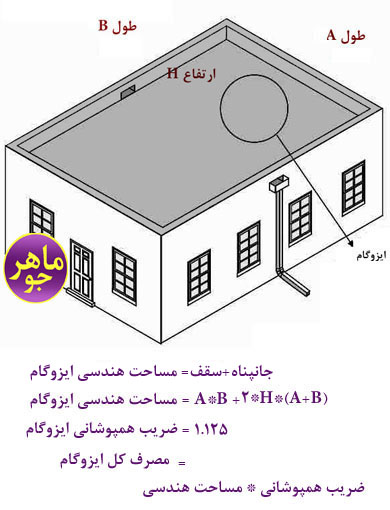

- صورتحساب صحیح و باز بودن خطا در محاسبه: مبلغ پرداختی شما بر حسب تعداد رول مصرف شده در محل است. هر رول ایزوگام به طور متعارف ده متر مربع است. در صورتی که هیچگونه کنترلی روی ورود و خروج آن ندارید ، در فاکتور نهایی ، گفته مجری را باید بپذیرید و از این محل ضربه خواهید خورد .در صورتی که سقف شما ۳۰۰ متر وتوافق کرده اید ۲۰ سانتیمتر از دیوار جانپناه ایزوگام شود ، مقدار سرانگشتی مصرف ایزوگام شما بطور سرانگشتی ۳۷۵ متر مربع ، برابر ۳۷٫۵ رول است .برآورد سرانگشتی مقدار مصرف ایزوگام را اینجا ببینید. قیمت مصالح ایزوگام در شمال شهر و جنوب شهر یکسان است.
- بهترین راه حل: شمردن دقیق تعداد رول ایزوگام وارد شده به کارگاه و مقدار خارج شده از کارگاه، جهت مشخص شدن مقدار استفاده شده در سقف است ، لیکن همواره باید حساب سرانگشتی را در دست داشته باشید .
۲٫جنس متفاوت دریافت کردن: به مشتری گفته میشود که نوع ایزوگام قیر خالص پالایشگاهی مختص مناطق گرمسیر و معتدل است از نوع BPP ، در حالیکه قیردمیده با کیفیت کمتر و نوع BOF تحویل می شود . ایزوگام دارای مهر استاندارد این خوبی را دارد که مشخصات آن ، روی هر رول خریداری شده ، حک شده است . البته لازم به ذکر است که نوع BOF نیز دارای استاندارد با کیفیت متفاوت است لیکن باید دقت کنید که شما هزینه کدام را پرداخته اید .

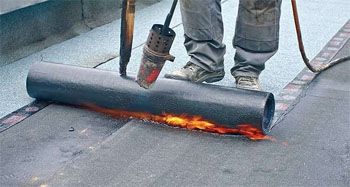

۳٫پهن کردن به جای شعله دادن: مجری به هنگام نصب ، جهت استفاده از کپسول گاز کمتر و سرعت در اجرا ، پس از باز کردن رول به همه جای آن بصورت یکسان شعله دمیده نمی شود تا قیر حاصل ، به صورت کامل به کف بچسبد و صرفا در برخی محل ها ایزوگام پهن می شود .

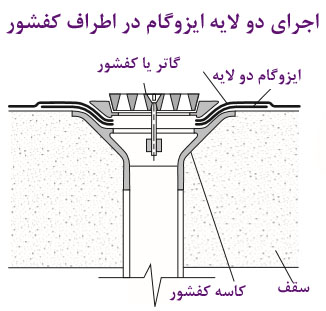

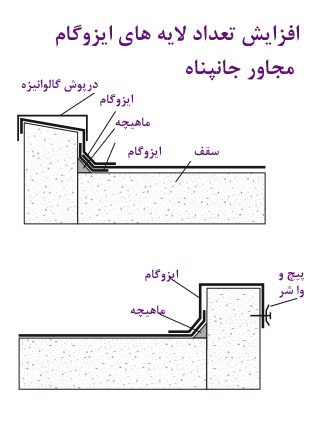

۴٫نقاط با احتمال نشتی بالا: نشتی در محل های شکست و نقاط بحرانی همانند کفشورها ، اجرای حداقل دو یا سه دست ایزوگام لازم است . برای کار بی کیفیت ، این موارد اجرا نمیشود . لازم به ذکر است اجرای کار در این نقاط اصطلاحا دستگیر و با کندی بیشتری پیش میرود و لازم است آن را از مجری بخواهید .

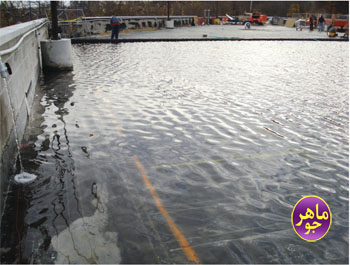

۵ .ایزوگام بدون تست: بدون تست کردن ایزوگام ، کار را تحویل نگیرید . برای تست کردن لازم است کل مساحت ایزوگام شده ، با آب پر شده و حداقل بیست و چهار ساعت در همان حالت مانده تا نشتی ندادن سقف مشخص گردد . در صورتی که از مجری معتمد با ضمانت و بیمه نامه استفاده کرده اید ، حداقل محل کفشورها را تست کنید . در صورتی که تست ایزوگام انجام شده و سلامت آن تایید شده است ، از باز نمودن ایزوگام در محل کفشورها خودداری کنید و آن را برش نزنید . لازم است این کار توسط مجری صورت پذیرد . در بسیاری موارد ، چون محل کفشور در زیر کار مشخص نیست ، ایزوگام را به اشتباه بریده و ایجاد نشتی خواهید نمود .
با سلام
بیست و چهار ساعت جهت تست نشتی مطابق کدام مدرک است؟
باسلام
حداقل زمانی که میشه رعایت کرد این زمانه البته بستگی به توافق داره میتوانید اصل این موضوع را فراموش کنید و کل پول را پرداخت کنید
موفق باشید
